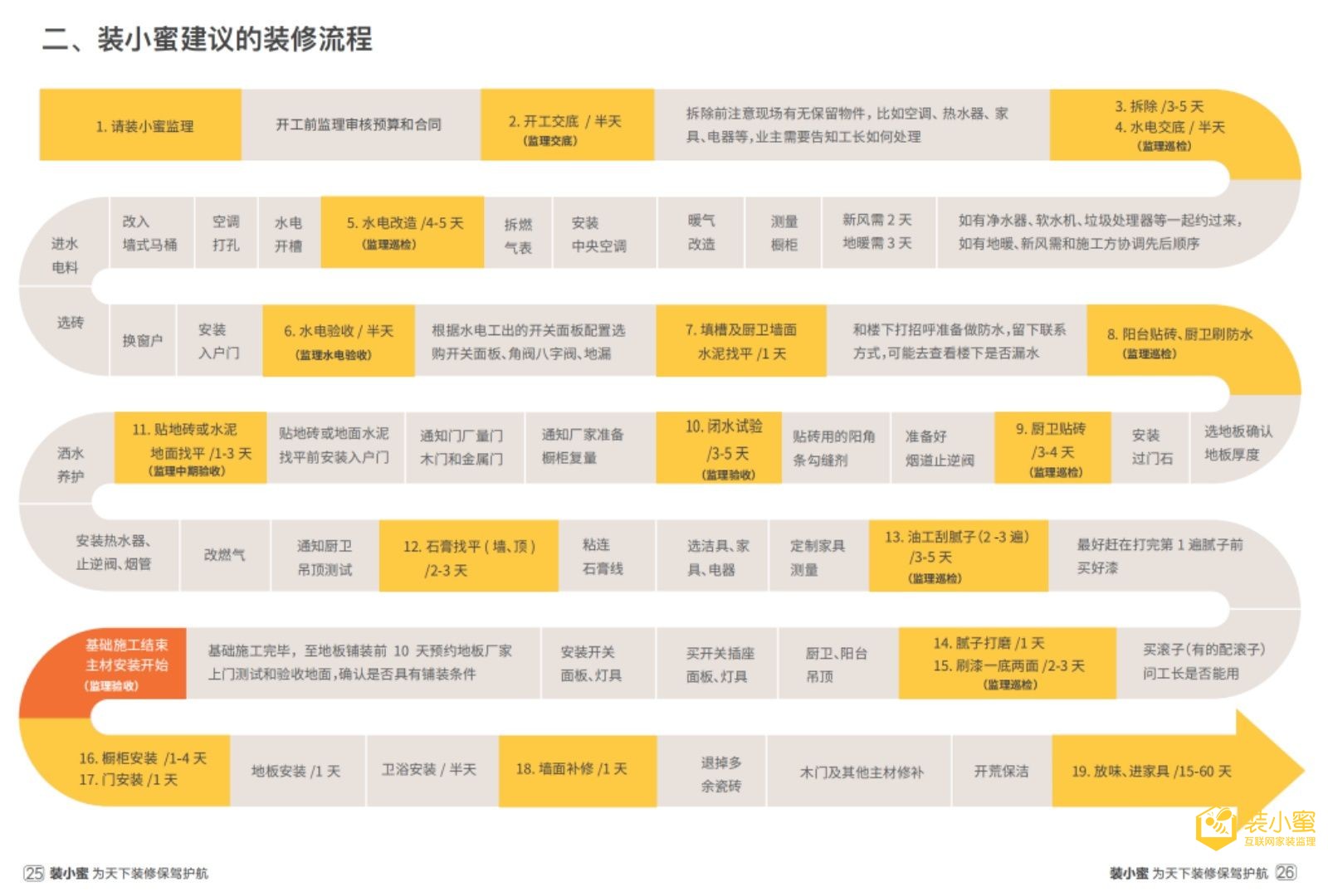

您好,具体如下(同行可大约同时间进行):
量房,做设计图纸,确定方案,选定施工方。
开工交底,大型公司有仪式。
拆除,运送垃圾,燃气厂家拆燃气表。
水电交底,相关主材上门定点位(中央空调,新风,地暖或暖气,橱柜,净水等),签订水电补充协议,购买空开及漏电保护。
安装新风及中央空调,改暖气,新建墙。
开槽,打孔,进材料,布管,布线。
水电验收。
安装窗户,选定瓷砖,购买开关插座面板,八字阀,地漏。
封水电槽,清理并修复墙面,薄贴厨卫进行墙面水泥找平,量过门石,搭建龙骨。
涂刷防水,闭水48小时,楼下检查,厨房及阳台贴砖,龙骨封板。
卫生间贴砖,装过门石,装止逆阀,装防盗门,装地漏。
地面水泥找平,养护瓷砖和地平。
中期验收,地板厂家复尺,瓷砖保护,橱柜厂家复尺。
清理墙面,石膏找平,贴石膏线。
披嵌腻子,定制家具厂家复尺。
打磨,涂刷底漆。
涂刷面漆。
瓷缝。
安装开关插座面板,基础竣工验收。
安装橱柜,门,地板,卫浴,暖气,燃气等主材。
修补墙面。
保洁,放味,进家具。
入住。
希望能够帮助到您,谢谢!
